本文へスキップ

いっしょにワクワクする楽し〜い家つくりませんか?

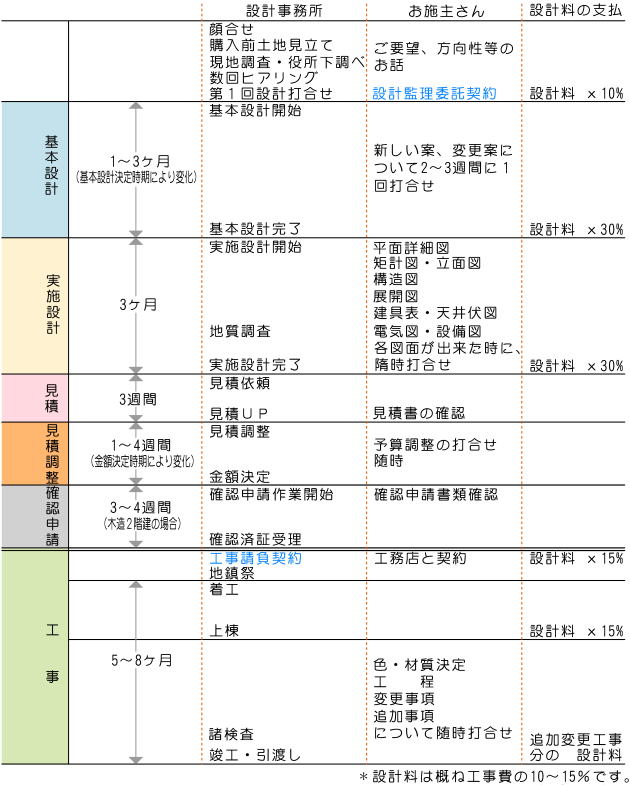

□ 設計監理スケジュール

法改正で徐々に設計の進め方も変わって来ている。
建物に一番影響があるのは、確認申請を出す時期。

以前は、設計している最中に出して途中で仕様、形状が変わっても、 工事完了時に変更届提出で済んでいた話が、基準法がかなり厳格なものになって来ており、 確認申請と違ったものを作れば完了検査が通らなくなるという厳しいものに・・・。

ということは、一番変更がある可能性の多い予算調整が終り工事契約直前でないと確認申請が出せない状況になったということ。

見積調整後、 工事契約前にシッカリそのスケジュールを確保して、もう変更が無いという
前提で確認申請を出さなければならないことになって来ているんです。

バナースペース
